瀏覽:
發布日期:2018-10-17
隨著各地美麗鄉村工作的開展,農村地區對戶外道路照明的需求似乎成了必須。因為農村地區地域廣袤、人口密度低、用電量小,也具有低能量密度的特點,因此,可再生能源如光伏、風力、沼氣等,天然就非常適合在農村環境中應用。而太陽能技術和道路燈的結合運用,讓農村地區隨時可以安裝太陽能路燈,并且太陽能路燈安裝簡單,施工周期很短,很快農村太陽能路燈就風靡了農村。但是很多村民購買農村太陽能路燈時,總是擔憂安裝問題,認為安裝太陽能路燈需要路燈廠家派出專業的技術人員過來指導。其實農村太陽能路燈安裝是極其簡單的,只需要仔細按照廠家提供的安裝施工方案就可以輕松安裝完成。接下面小編就帶各位看官了解下農村太陽能路燈的施工方案。一、地基澆筑
1、確立路燈安裝位置:在路燈頂部沒有遮陽的地方,以路燈間距40米為基準值確定路燈的安裝位置,否則要適當的更換路燈安裝位置。
2、開挖路燈基坑:在定好的路燈安裝位置開挖路燈基坑,如果地表1米土質松軟的話,那么我們開挖的深度就會加深。并確認并保護好開挖位置的其他設施(如電纜、管道等)。
3、在挖成的基坑中砌成電池箱,用以埋放電池。如果所挖的基坑不夠寬,我們會繼續挖寬,以有足夠的空間容納電池箱。
4、澆筑路燈基礎預埋件:在開挖的1米深的坑中,把路燈廠家預先焊接的預埋件放置到坑中,并將鋼絲管一端放到預埋件正中間,另一端放到埋放蓄電池處。并保持預埋件、地基與地面在同一個水平面上。然后用C20混凝土對預埋件進行 澆筑固定。澆筑過程中不斷攪拌勻稱,以保證整個預埋件的密實性和牢固性。
5、施工完畢,及時清理定位板上的殘渣,待等到混凝土完全凝固之后(大約是4天,天氣好的話3天即可),才可以進行太陽能路燈的安裝。

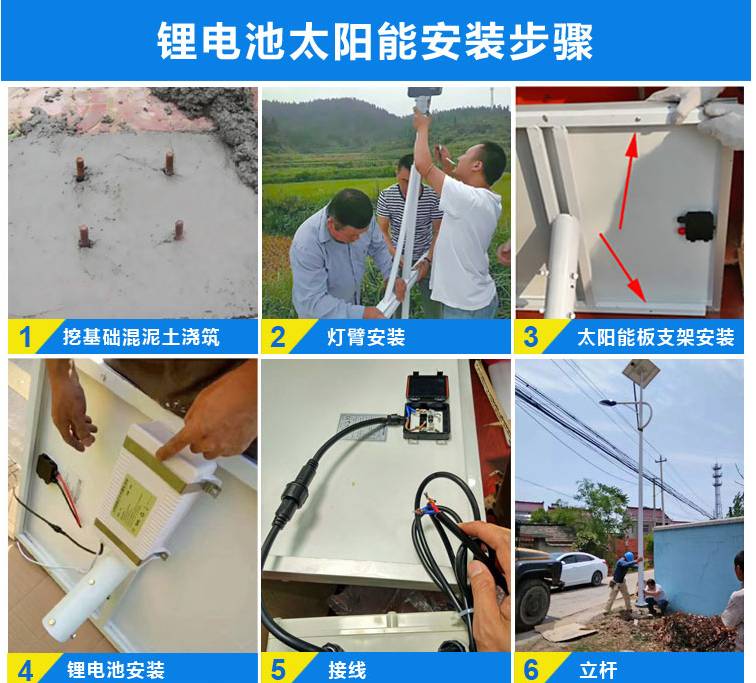

二、太陽能路燈組件安裝
1、太陽能電池板安裝
(1)將太陽能電池板放到電池板支架上,并用螺絲擰緊,使其牢固可靠。
(2)連接太陽能電池板的輸出線,注意接正確電池板的正負極,并將電池板的輸出線用扎帶扎牢。
(3)接好線之后對電池板接線處進行鍍錫,以防止電線氧化。然后將接好線的電池板放到一邊,等待穿線。
2 、LED燈具安裝
(1)將燈線從燈臂中穿出,在安裝燈頭處一端留出一段燈線,以便安裝燈頭。
(2)將燈桿支起,將燈線另一端從燈桿預留的順線孔處穿出,將燈線順到燈桿頂頭一端。并在燈線的另一端安裝好燈頭。
(3)將燈臂與燈桿上的螺絲孔對準好,然后用快速扳手將燈臂用螺絲擰緊。目測燈臂無歪斜后對燈臂進行緊固。
(4)把燈線穿出燈桿頂端的一端做好標記,與太陽能電池板線一同用細穿線管將兩根線一同穿到燈桿底部一端,并將太陽能電池板固定在燈桿上。檢查螺絲都擰緊之后等待吊車起吊。
3、燈桿起吊
(1)燈桿起吊之前一定要檢查各部件固定情況,并查看燈頭和電池板是否有偏差,并進行適當的調整。
(2)將吊繩穿在燈桿合適的位置,緩慢起吊燈具。避免吊車鋼絲繩劃損電池板。
(3)當燈桿起吊到地基正上方時,緩慢放下燈桿,同時旋轉燈桿,調整燈頭正對路面,法蘭盤上的孔對準地腳螺栓。
(4)法蘭盤落在地基上以后,依次套上平墊,彈簧墊以及螺母,最后用扳手將螺母均勻擰緊,將燈桿固定。
(5)撤掉起吊繩,并檢查燈桿是否傾斜,是否對燈桿進行調整。
4、蓄電池及控制器安裝
(1)將蓄電池放進電池井,用細鐵絲將電池線穿到路基上面。
(2)按照技術要求將連接線連接到控制器;先接蓄電池,再接負載,然后接太陽板;接線操作時一定要注意各路接線與控制器上標明的接線端子不能接錯,正負兩極性不能碰撞,不能接反;否則控制器將被損壞。
(3)調試路燈工作是否正常;設置控制器的模式,讓路燈亮起來,查看是否有問題,若沒有問題設置好亮燈時間后,把燈桿的燈蓋封好。

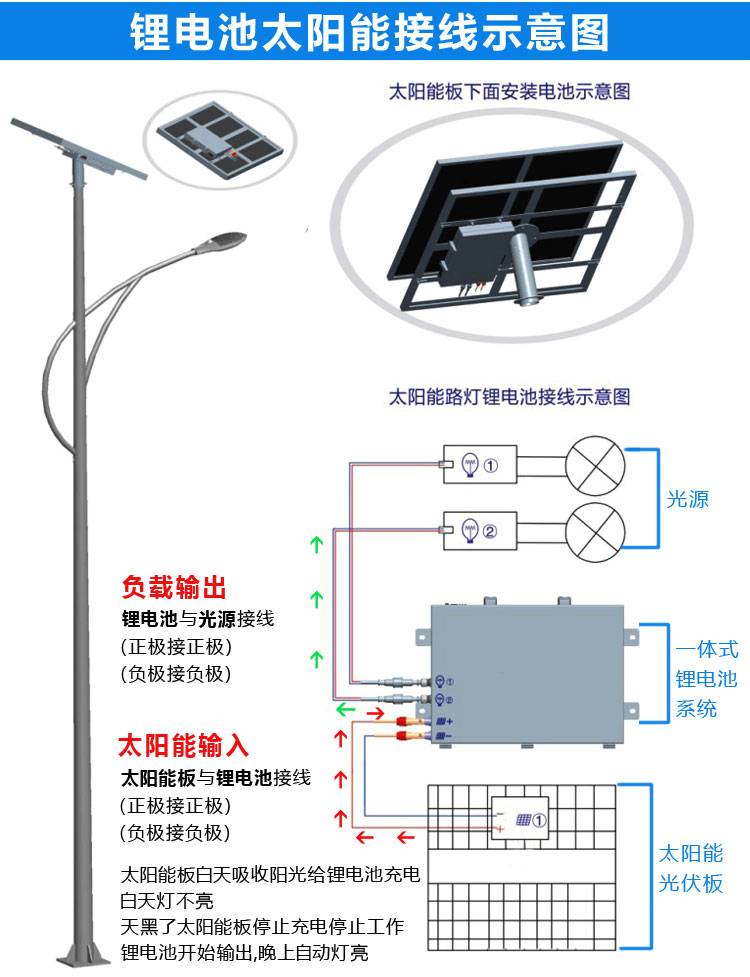

(4)太陽能路燈控制器接線。(接線圖下)
三、太陽能路燈組件調整及二次預埋
1、太陽能路燈安裝完成之后,檢查整體路燈的安裝效果,對于所立燈桿有傾斜,重新調整。最終使所安裝路燈整體整齊劃一。
2、檢查電池板的朝陽角度是否有所偏差,需要將電池板朝陽方向調整為完全朝正南,具體方向以指南針為準。
3、站在路中央檢查燈臂是否歪斜,燈頭是否正當。若燈臂或者燈頭不正的,還需要重新進行調整。
4、待到所安裝路燈全部調整整齊劃一,燈臂燈頭都沒有歪斜之后,對燈桿底座進行二次預埋。用水泥將燈桿底座砌成一小方塊,使太陽能路燈更加牢固可靠。
以上就是詳細的農村太陽能路燈安裝施工方案,如果以上的這些方案沒有全部看懂,可以電話聯系我們路燈廠家技術或者銷售人員,開啟視頻一對一指導安裝。
編輯:qiyoutuo
Tag:
